Actualités

Le réseau de chaleur du SMIREC s'étend vers Aubervilliers

Suivez l'avancement des travaux de réseaux !

Ce projet emblématique permettra de raccorder 7500 équivalents logements de la Ville d'Aubervilliers, qui a rejoint le SMIREC en 2018. Le réseau alimentera, depuis la centrale existante du Fort de l'Est, la ZAC du Port Chemin Vert, des bâtiments existants au centre ville, et la ZAC Fort d'Aubervilliers.

A cette occasion une nouvelle source de production en énergies renouvelables sera créée, la géothermie profonde au Dogger, qui couvrira 70% des besoins des nouveaux abonnés albertivillariens. Le projet contribue ainsi à la transition énergétique de notre territoire.

Le coût des travaux réalisés par le SMIREC (réseaux et géothermie profonde) est de 29,5 M€ dont 9,5 M€ sont financés par le Fonds Chaleur (5,5 M€ de l'Ademe et 4M€ de la Région Ile-de-France).

9 km de réseaux seront déployés de 2020 à 2022.

Vous pourrez suivre l’avancée des travaux sur cette page !

Semaine du 17 février 2020

La réfection des tranchées a commencé rue de Genève et rue du Maréchal Lyautey

Rue du Maréchal Lyautey, les travaux prennent plus de temps au niveau de certaines zones délicates : au croisement des réseaux GRT Gaz, les ouvriers du chantier travaillent manuellement pour creuser les tranchées, sans recours à la pelle mécanique.

Semaine du 10 février 2020

Avancée des travaux rue de Genève et rue du Maréchal Lyautey

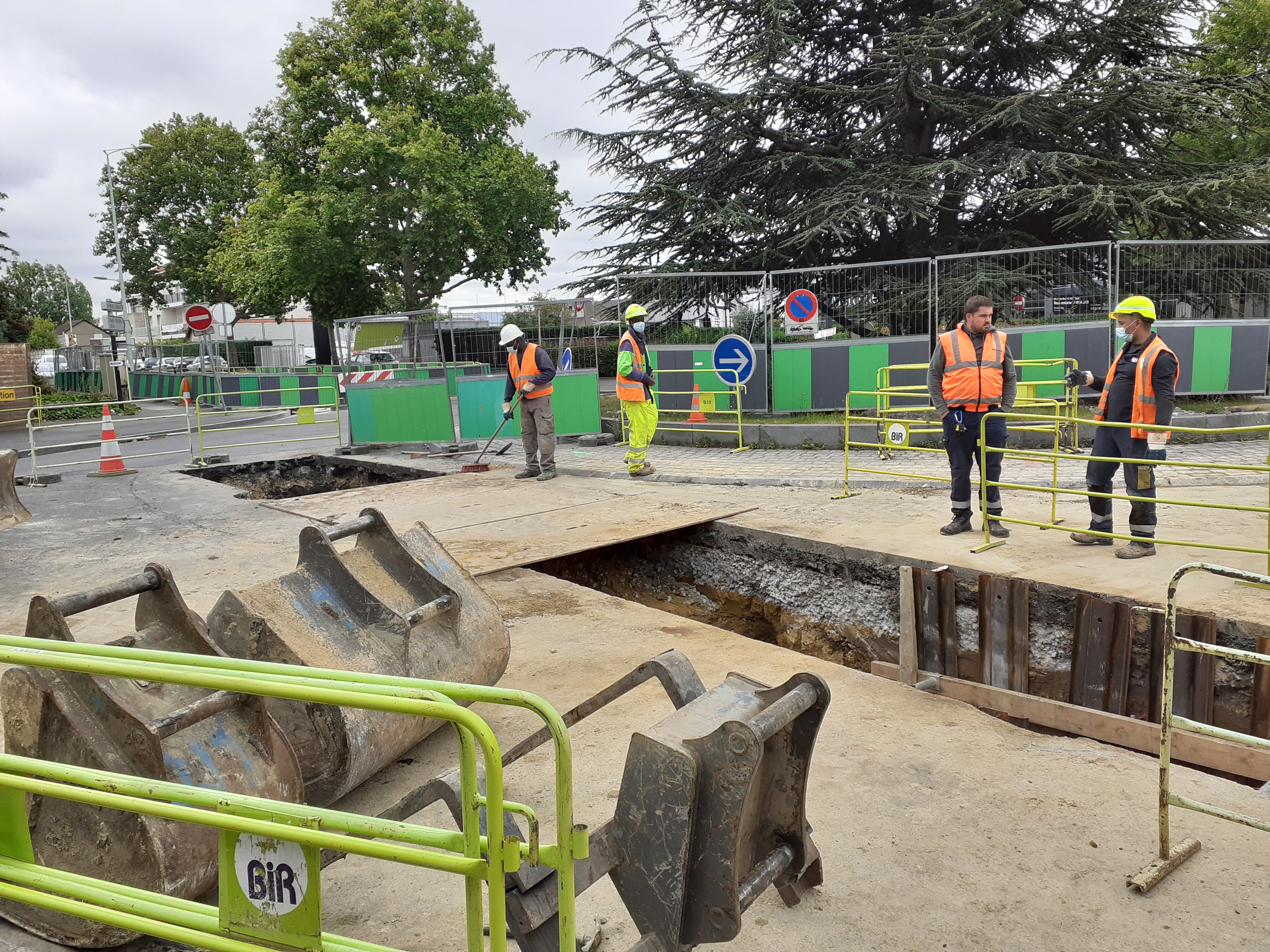

Les travaux progressent sur la première phase du tracé au niveau des rues de Genève et Lyautey. Les tranchées sont ouvertes au rythme d'environ 20 à 25 mètres par jour.

Les canalisations sont posées au fur et à mesure. Il s'agit du départ du réseau avec des tuyaux calorifugés aller/retour d'un diamètre DN 350.

Les tranchées sont ensuite remblayées.

Semaine du 27 Janvier 2020

Démarrage des travaux rue de Genève

Plusieurs équipes sont mobilisées sur les différentes parties du tronçon. Sur la rue de Genève, après la réalisation des sondages, les travaux démarrent : terrassement et réalisation de la première chambre de vannes.

Première quinzaine - Janvier 2020 : la phase préparatoire

L'entreprise en charge des travaux est maintenant installée. Avant de s'attaquer au chantier à proprement parler, elle réalise des sondages pour repérer de façon la plus précise possible les réseaux souterrains (gaz, électricité, eau...) et définir le tracé adapté prenant en compte tous ces obstacles.

Au niveau de la rue du Maréchal Lyautey, chemin Crèvecoeur, rond-point rue de Genève...plusieurs sondages physiques au marteau piqueur ou à la pelleteuse ont été réalisés ou sont en cours de réalisation pour vérifier la cohérence avec les plans concessionnaires. Les zones concernées sont ensuite soigneusement rebouchées. Cette première phase préparatoire permet de réduire le nombre d'aléas en phase chantier.

Sur la photo ci-dessous, vous voyez la "camion aspirateur" qui permet d'aspirer les gravats.

Janvier 2020 : commencement des travaux

La première partie du tracé représente 1,7 km depuis la centrale du Fort de l'Est jusqu'à la ZAC du Port Chemin Vert (rue Saint-Denis à Aubervilliers) Les travaux se déroulent de janvier à mai 2020. Pendant toute la durée du chantier, la circulation est maintenue au moins sur une voie.

S'abonner à la newsletter
